苏子河姚家山水利枢纽工程于2025年8月30日在抚顺市举行竣工验收,正式获得“准生证”!这标志着这场长达十余年的“竣工马拉松”终于圆满撞线。

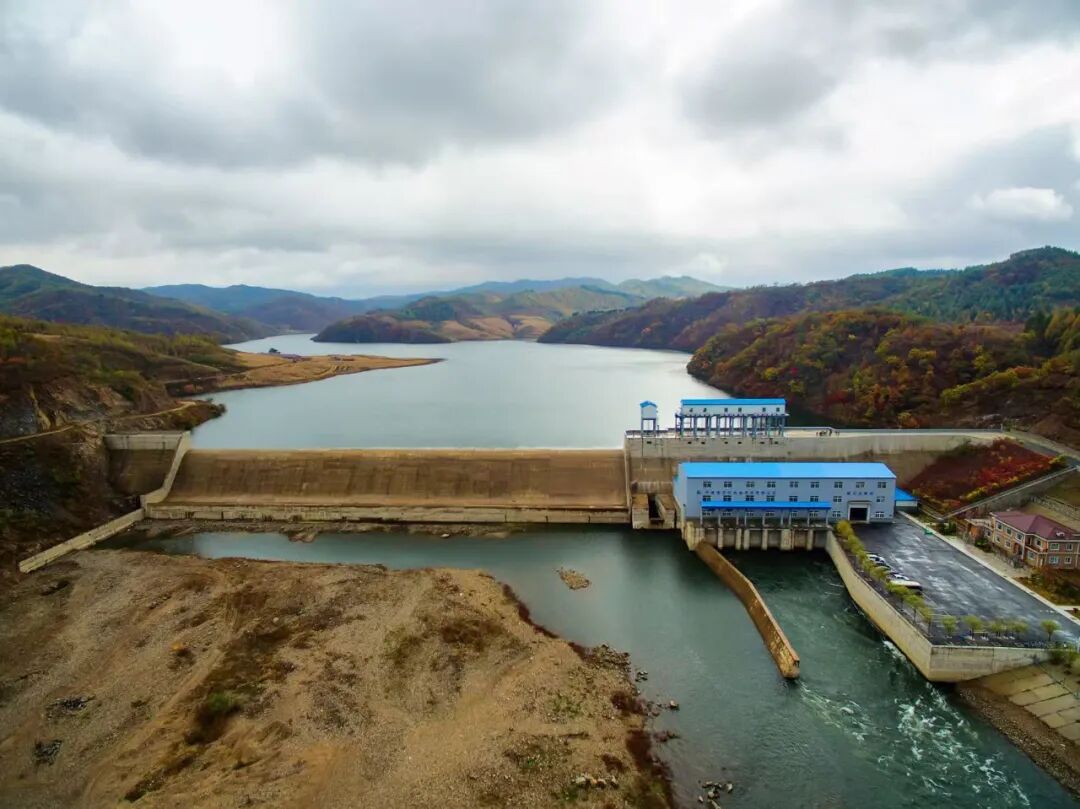

该工程位于苏子河干流新宾满族自治县上夹河镇南沟村姚家山河北屯下游1.2公里处,总库容5880万立方米,正常蓄水位183米,相应库容3008万立方米。电站为日调节调峰电站,总装机容量3.75万千瓦,年均发电量约9665.3万千瓦时,是区域清洁能源供应和经济发展的重要“引擎”。
“卡脖子”难题:竣工≠验收?
该工程于2008年4月开工,2013年9月完工。工程虽早已建成,却因项目法人变更、部分参建单位注销、移民安置未完成等历史遗留问题,竣工验收一直“悬而未决”,长达十余年。
创新解法:“一库一策”破冰!
2024年8月,省水利厅主动出击,与项目投资方华能辽宁清洁能源有限责任公司专题会商,创造性提出“一库一策”验收思路,基本原则是“尊重历史、实事求是、优化程序、质量过硬”。具体亮出组合拳:
1.程序“瘦身”减负。结合工程实际,创新合并验收环节,明确验收主持单位,为企业卸下繁琐程序包袱。
2.质量“加码”验证。组织专家深入一线查阅历史资料,复核评价设计方案,增加工程实体质量抽样检测项目与密度,为工程质量提供可信证明。
3.数据“把脉”安全。系统分析水库多年安全监测数据,进行大坝安全鉴定,精准掌握大坝“健康”状况,为后续运行管理开出“良方”。
4.专班“护航”提速。成立专项工作组、专家组,多次上门服务,协调解决验收筹备难题,高效联动相关部门扫清障碍。
水利速度:十日定乾坤!
2025年8月21日印发移民安置终验批复后,验收工作组仅用十天便高效完成全部竣工验收流程。这惊人的速度,是省水利厅贯彻省委、省政府优化营商环境决策部署的生动实践,是服务企业高质量发展的创新举措,为解决类似工程验收历史遗留难题提供了“辽宁方案”。
苏子河姚家山水利枢纽工程的竣工验收,不仅激活了一座沉睡的“能源宝库”,更打通了优化营商环境的“任督二脉”,为辽宁全面振兴新突破注入了强劲的“水动能”!
![]() |
